Đường dây 500kV mạch 3 cung đoạn Nhà máy Nhiệt điện Nam Định I-Phố Nối sẵn sàng đóng điện
Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc
Ông Nguyễn Ngọc Tân – Phó tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và ông Bùi Văn Kiên – Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư khẳng định dự án đường dây 500kV mạch 3 cung đoạn Nhà máy Nhiệt điện (NMNĐ) Nam Định I – Phố Nối đã đủ điều kiện và sẵn sàng đóng điện.

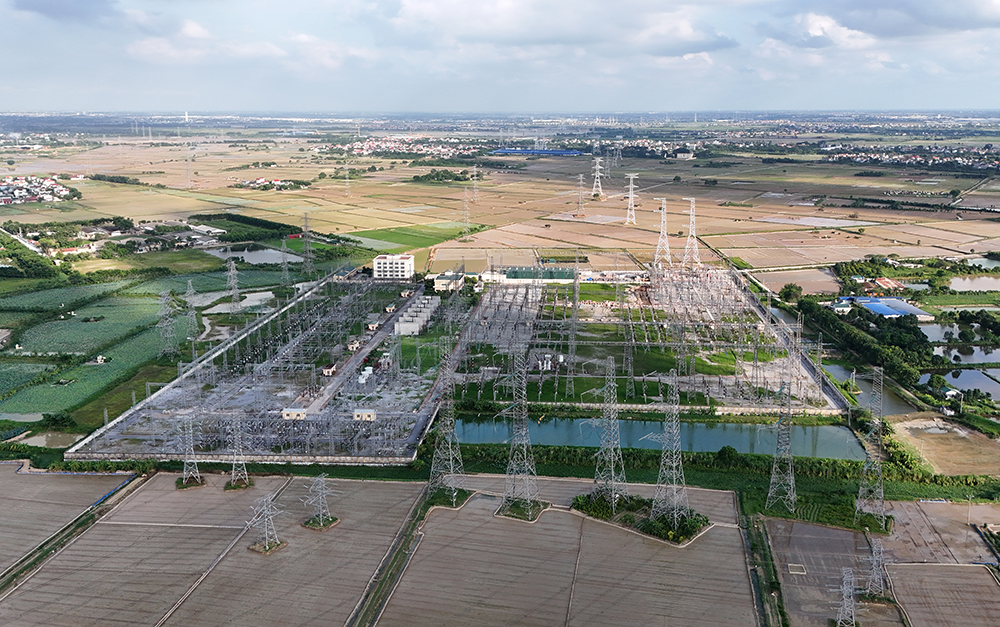

Trạm biến áp 500kV Phố Nối và các ngăn lộ.
Lãnh đạo EVNNPT cho biết: Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối là dự án thành phần của dự án đường dây 500kV mạch 3. Dự án đã đủ điều kiện và sẵn sàng cho việc đóng điện để chào mừng 79 năm Cách mạng Tháng Tám và Quốc khánh 2/9 như chỉ đạo của Thủ tướng Chính phủ.
Lãnh đạo EVNNPT yêu cầu Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện dự án đảm bảo an toàn. Qua nghiệm thu, còn một số tồn tại nhỏ, không ảnh hưởng đến việc đóng điện, NPMB chủ trì phối hợp các đơn vị liên quan tiếp tục thực hiện trước khi bàn giao công trình.
Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc – Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.
Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc – Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch – Quỳnh Lưu – Thanh Hóa – NMNĐ Nam Định I; góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.
Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối chiều dài khoảng 127 km, đi qua địa bàn các tỉnh Nam Định, Thái Bình, Hải Dương và Hưng Yên.
Dự án có 334 vị trí móng, với 144 khoảng néo hành lang tuyến. Dự án được triển khai thi công từ 18/1/2024 và đến nay các phần việc đã cơ bản hoàn thành.
Theo lãnh đạo NPMB, quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực đông dân cư, đường công vụ để thi công gặp khó.
Dự án đi qua nhiều khu vực ao hồ, đồng ruộng, vượt qua nhiều sông lớn nên địa chất yếu phải tổ chức thi công móng cọc nhiều. Ngoài ra do có nhiều khoảng néo nên có rất nhiều vị trí cột 2 thân, do vậy việc thi công mất nhiều thời gian hơn.
Tuy nhiên, tính đến ngày 16/8/2024, phần móng, tiếp địa, cột thép đã thi công theo thiết kế được duyệt và được giám sát chặt chẽ trong quá trình thi công, đảm bảo chất lượng, yêu cầu kỹ thuật.
Phần dây dẫn, dây chống sét, cáp quang, phụ kiện đã thi công theo thiết kế được duyệt và tài liệu của hướng dẫn nhà chế tạo, trong quá trình thi công được giám sát chặt chẽ, đảm bảo chất lượng theo yêu cầu thiết kế được duyệt. Phần hành lang tuyến đảm bảo cơ bản khoảng cách an toàn.
NPMB đã tổ chức thi công xây dựng dự án theo đúng hồ sơ thiết kế đã được thẩm định, phê duyệt, tập hợp hồ sơ hoàn thành công trình đầy đủ và tổ chức nghiệm thu hạng mục công trình theo đúng quy định của pháp luật.
Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối:
– Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (thuộc EVN)
– Đại diện chủ đầu tư: Ban Quản lý dự án các công trình điện miền Bắc
– Đơn vị tư vấn thiết kế: Liên danh Công ty Cổ phần Tư vấn xây dựng điện 4 và Công ty Cổ phần Tư vấn xây dựng điện
– Đơn vị tiếp nhận vận hành: Công ty Truyền tải điện 1
– Đây là công trình năng lượng cấp đặc biệt, nhóm A
– Quy mô: 127 km gồm 2 mạch, với 334 vị trí cột
– Triển khai thi công: Ngày 18/1/2024
